Custos de remediação ambiental não podem ser estimados com segurança apenas por metro quadrado. O valor depende do contaminante, volume, profundidade, geologia, água subterrânea, risco, uso pretendido, acesso, resíduos, tecnologia, tempo de operação e exigências do órgão ambiental.

Um orçamento inicial deve trabalhar com fases, premissas e faixas de incerteza. Antes da investigação detalhada, há informações que simplesmente não existem. A boa gestão não inventa precisão: identifica os dados faltantes, reserva contingências e atualiza a estimativa a cada marco técnico.

Fale com um advogado ambiental pelo WhatsApp

Veja por etapas: componentes do custo, fatores que aumentam o orçamento, como estimar, como contratar, contingências e efeitos no imóvel.

Por que não existe um preço médio confiável

Duas áreas do mesmo tamanho podem ter custos opostos. Uma pode ter mancha superficial acessível; outra, pluma profunda sob edifícios e vizinhos. O mesmo contaminante pode estar em areia permeável ou argila heterogênea. A meta pode exigir controle urgente ou permitir solução gradual. Esses fatores alteram equipamentos, prazo, resíduos e risco de falha.

Estimativas publicadas sem escopo confundem investigação com intervenção. Muitas propostas incluem instalação, mas não energia, insumos, descarte, manutenção, relatórios e monitoramento para encerramento. Outras assumem volume ou concentração ainda não comprovados. O resultado parece barato no início e cresce após a mobilização.

O orçamento é consequência do modelo conceitual e da meta de intervenção. Sem esses dois elementos, o número representa uma hipótese comercial, não o custo provável do projeto.

Quais componentes entram no custo

O gerenciamento começa antes da remediação. A metodologia do Manual de Gerenciamento de Áreas Contaminadas da Cetesb separa identificação, diagnóstico, intervenção e monitoramento para encerramento. Cada fase gera decisões e despesas próprias.

  1. Due diligence e avaliação preliminar: histórico, documentos, vistoria e modelo inicial.
  2. Investigação confirmatória: sondagens, poços, amostras e laboratório.
  3. Investigação detalhada: delimitação tridimensional e campanhas adicionais.
  4. Avaliação de risco: cenários, receptores e metas.
  5. Ensaios e piloto: testes de bancada ou campo para dimensionamento.
  6. Projeto: plano de intervenção, projeto básico, executivo e autorizações.
  7. Implantação: obras, equipamentos, redes, mobilização e segurança.
  8. Operação: energia, insumos, equipe, manutenção e resíduos.
  9. Monitoramento: amostragens, laboratório, interpretação e relatórios.
  10. Encerramento: campanhas comprobatórias, desmontagem e documentação.

Também podem existir fonte alternativa de água, comunicação de risco, vigilância, restrição de acesso, realocação, controle de vapor, obra civil, indenização, assessoria jurídica, seguro e gestão imobiliária. O orçamento deve dizer claramente quais itens estão dentro e fora.

Fatores que mais alteram o orçamento

Extensão e profundidade influenciam quantidade de sondagens, volume e alcance do sistema. Geologia e hidrogeologia controlam fluxo, acesso e distribuição de reagentes. Tipo de contaminante afeta análise, segurança e técnica. Concentração e fase livre podem exigir remoção de fonte.

Uso e ocupação mudam receptores e meta. Trabalhar sob fábrica, prédio ou via custa mais que em terreno livre. Resíduos trazem escavação, classificação, transporte, tratamento e destinação. Prazo curto pode exigir solução intensiva. Incerteza aumenta contingência e risco contratual.

DirecionadorImpacto típico
Pluma além do imóvelMais pontos, negociação de acesso e comunicação
Profundidade elevadaEquipamento especializado e maior tempo de campo
Operação ativaJanelas de trabalho, segurança e interferências
Solo escavadoTransporte, classificação, tratamento e destino
Tecnologia não testadaPiloto, adaptação e maior contingência
Meta de mudança de usoNovos cenários, investigação e controles
Monitoramento longoCampanhas, laboratório, manutenção e gestão

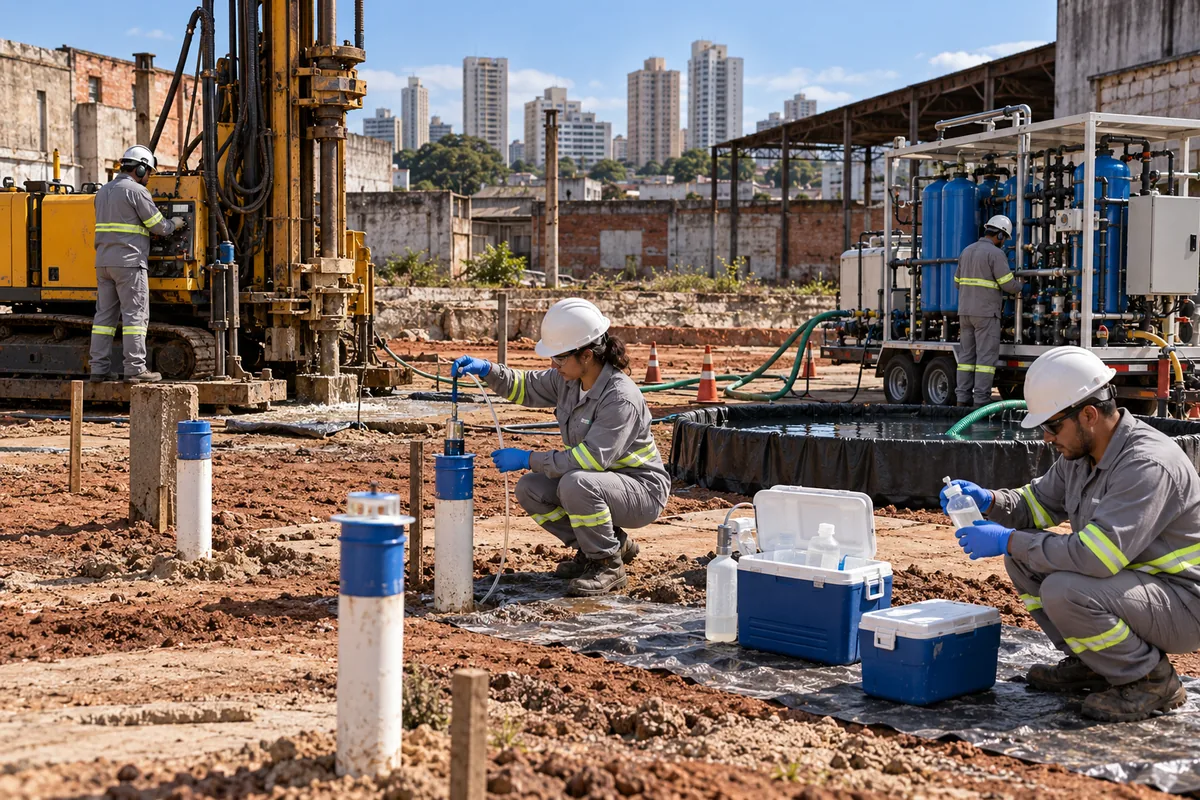

Sondagem, amostragem e sistema móvel de tratamento em área contaminada
Investigação, implantação, operação e monitoramento têm recursos e riscos diferentes.

Como montar uma estimativa defensável

Comece por uma estrutura analítica do trabalho. Para cada pacote, registre quantidade, unidade, preço, fonte, premissa, exclusão e contingência. Separe custos únicos de custos recorrentes. Relacione cada item a um entregável e a um marco de decisão. Assim, a atualização não exige refazer tudo.

  • Base: escopo conhecido com quantidades justificadas.
  • Riscos: eventos identificados, probabilidade e impacto.
  • Contingência: reserva para incertezas dentro do escopo.
  • Escalonamento: inflação, energia, laboratório e descarte ao longo do tempo.
  • Cenários: mínimo, provável e adverso com gatilhos claros.
  • Governança: responsável por aprovar mudança e atualizar previsão.

A cada fase, converta incerteza em dado. Após confirmação, revise pontos e parâmetros; após detalhamento, revise volumes; após risco, revise metas; após piloto, revise rendimento e insumos; após implantação, use o as built. A estimativa deve guardar histórico para explicar por que mudou.

Não trate contingência como sobra disponível. Vincule-a a riscos específicos: acesso negado, nova fonte, descarte mais caro, baixa injetividade, consumo maior, interferência subterrânea ou monitoramento adicional. Quando o risco deixa de existir, a reserva correspondente pode ser liberada.

Para controlar custos de remediação ambiental, crie uma linha de base com data, moeda, tributos, índice e câmbio aplicáveis. Registre compromissos assumidos e serviços ainda não contratados. Sem essa base, variação de preço, aditivo e mudança técnica aparecem juntos e impedem saber se o desvio veio do mercado, do escopo ou do desempenho.

O cronograma financeiro deve seguir o cronograma físico. Sondagens, fabricação de equipamentos, implantação, partida, operação, amostragem e encerramento têm curvas diferentes. Pagamento antecipado elevado sem marcos verificáveis aumenta exposição; pagamento apenas por resultado final pode transferir ao fornecedor riscos que ele não controla e encarecer a proposta.

Use indicadores como custo por campanha, por metro perfurado, por tonelada destinada, por mês de operação e por massa removida, mas interprete cada um no contexto. Eficiência financeira não substitui eficácia ambiental. Um indicador unitário melhora comparação, porém não prova sozinho que a meta de risco está se aproximando.

Compare alternativas pelo ciclo de vida

Menor custo de implantação não significa menor custo total. Uma tecnologia barata que opera muitos anos pode consumir mais energia, análises e manutenção. Outra, mais cara no início, pode reduzir massa rapidamente e encurtar monitoramento. Compare valor presente, prazo, probabilidade de atingir meta e custo de falha.

O capítulo da Cetesb sobre plano de intervenção destaca que disponibilidade e aplicabilidade da técnica precisam se ajustar a recursos, urgência e condições locais. Avalie eficácia, segurança, prazo, resíduos, emissões, pegada, operação, aceitação e reversibilidade.

Medidas institucionais e de engenharia também têm custos de longo prazo: manutenção de barreiras, inspeção, restrição de uso, comunicação e atualização registral. Não são gratuitas por dispensarem tratamento intensivo. Inclua obrigações enquanto permanecerem ativas.

Projeto básico, executivo e as built

O Manual da Cetesb sobre medidas de intervenção diferencia planejamento, projeto executivo e registro do que foi implantado. Essa progressão reduz erro de quantidades e transforma premissas em especificações.

Projeto básico sustenta comparação e orçamento; executivo detalha construção, equipamentos, automação, segurança e operação; as built registra posição, materiais e ajustes reais. Pular direto para obra transfere decisões para o fornecedor em campo e torna aditivos mais prováveis.

Equipe técnica, jurídica e financeira avalia mapas e custos de remediação
Orçamento, risco e cronograma devem usar a mesma versão do modelo conceitual.

Contratação sem comparar coisas diferentes

Forneça aos concorrentes a mesma base e peça planilha comparável. Defina mobilizações, quantidades, produtividade, ensaios, resíduos, energia, equipe, manutenção, relatórios, prazo e critérios de aceite. Preço por unidade é útil quando o volume pode variar; preço global exige projeto mais maduro.

Verifique exclusões como obtenção de acesso, reparo de piso, escavação de interferências, frete, taxa de destinação, impostos, energia, água, segurança, laboratório e desmobilização. Proposta barata pode ter muitos itens “por conta do cliente”. Faça uma matriz de equalização antes de escolher.

O contrato deve prever medição, evidência, mudança de escopo, subcontratação, propriedade de dados, responsabilidade técnica, incidentes, seguros e cooperação com a autoridade. Meta ambiental não deve ser confundida com garantia absoluta do fornecedor quando o desempenho depende de geologia e incertezas; ainda assim, obrigações de meio, qualidade e correção precisam ser claras.

Contingência, provisões e governança financeira

Separe orçamento aprovado, compromisso contratado, gasto realizado, previsão até concluir e contingência. Acompanhe mensalmente volume tratado, desempenho, prazo e risco. Um sistema que consome recursos sem aproximar a meta exige decisão técnica, não apenas corte financeiro.

Provisões contábeis e divulgação de contingências dependem das normas aplicáveis e da melhor estimativa disponível. Jurídico, engenharia e contabilidade precisam alinhar fatos sem misturar privilégio, transparência e números comerciais. Atualize a previsão quando investigação, decisão regulatória ou contrato alterar o cenário.

Seguros podem cobrir parcelas específicas conforme evento, vigência, aviso, franquia e exclusões. Notifique conforme a apólice e preserve provas; não presuma cobertura total. A decisão de agir para conter risco não deve aguardar indefinidamente a definição securitária.

Efeito no imóvel, na operação e na transação

O passivo afeta preço, financiamento, garantias, cronograma de obra e uso futuro. O custo técnico não é o único: atraso, área indisponível, mudança de projeto e restrições podem superar a intervenção. Na diligência, combine estimativa ambiental com impacto no negócio.

Contratos de compra e venda podem usar retenção, escrow, indenização, ajuste de preço, obrigação de fazer e direitos de acesso. A alocação privada não impede exigências do poder público. Defina quem decide a técnica, acompanha o órgão, aprova mudança, recebe relatórios e mantém garantias.

Para entender as fases que sustentam o orçamento, veja etapas do gerenciamento de áreas contaminadas. Para comparar tecnologias e limitações, consulte técnicas de remediação ambiental.

Erros que tornam o projeto mais caro

  • Fechar preço total antes de delimitar a contaminação.
  • Contratar tecnologia sem ensaio ou justificativa de aplicabilidade.
  • Ignorar resíduos, energia, manutenção e laboratório.
  • Não incluir monitoramento e encerramento.
  • Comparar propostas com escopos e exclusões diferentes.
  • Trabalhar sem contingência ligada a riscos.
  • Adiar controle de fonte enquanto a pluma cresce.
  • Perder dados e repetir campanhas por falha documental.
  • Manter sistema ineficaz sem gatilho de revisão.
  • Desconsiderar impacto imobiliário e operacional.

Perguntas frequentes

Quanto custa remediar um terreno contaminado?

Não há valor confiável sem diagnóstico. Área, profundidade, contaminante, risco, tecnologia, resíduos, acesso e prazo mudam o orçamento. Comece por fases e atualize a estimativa quando investigação, avaliação de risco e testes de aplicabilidade reduzirem incertezas relevantes.

Investigação está incluída no custo de remediação?

Deve ser considerada no custo total do gerenciamento, embora possa ser contratada separadamente. Investigação preliminar, confirmatória, detalhada e avaliação de risco sustentam o plano; sem elas, o preço da intervenção é frágil e sujeito a mudanças relevantes.

A técnica mais barata é a melhor?

Não necessariamente. Compare ciclo de vida, prazo, eficácia, probabilidade de atingir metas, resíduos, manutenção e custo de falha. Uma implantação barata pode exigir muitos anos de operação, consumo de energia, manutenção contínua e monitoramento adicional obrigatório.

Como definir a contingência?

Liste riscos, estime probabilidade e impacto e associe reserva a cada evento. Quanto menor a maturidade do diagnóstico e projeto, maior tende a ser a incerteza. Atualize a contingência a cada marco.

Quem deve pagar pela remediação?

A responsabilidade depende dos fatos, vínculos e legislação. Contratos podem repartir custos entre partes, mas não afastam automaticamente deveres perante o poder público. Depois, podem existir direitos de regresso ou indenização.

Conclusão

Custos de remediação ambiental precisam ser construídos por fases, com premissas, alternativas, ciclo de vida e contingências. A melhor estimativa é atualizável e rastreável: mostra o que se sabe, o que falta saber e qual decisão mudará o orçamento.
